头部
ico
ico
华能东莞燃机二期工程全面建成投产
中国东莞政府门户网站      2025-09-26 14:48:58  来源: 本网
【字体:

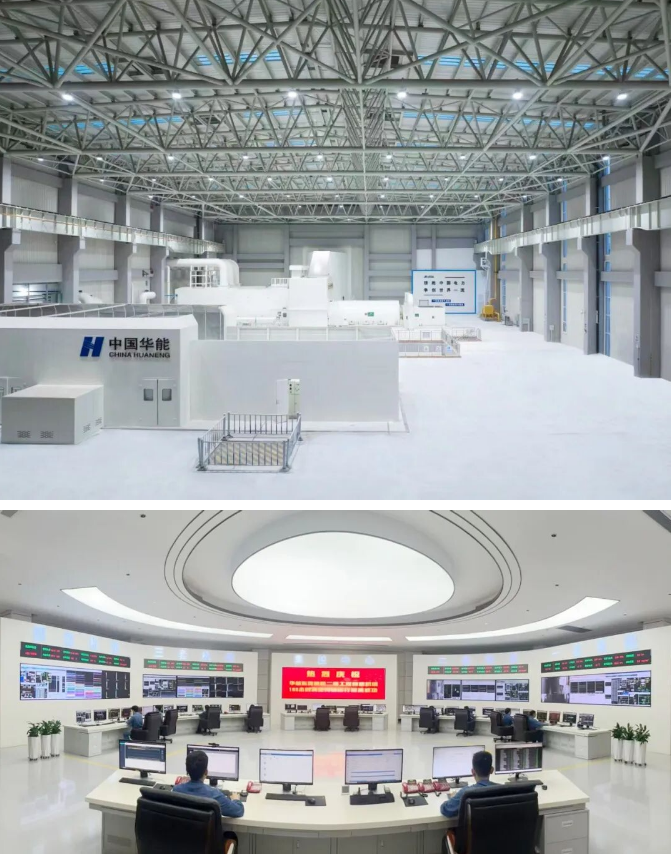

  9月25日,华能东莞燃机二期工程第四套498.48MW燃气-蒸汽联合循环调峰机组顺利通过168小时连续满负荷试运行考核移交生产,标志着中国华能在粤港澳大湾区规划建设的首个大型能源项目全面建成投产,圆满实现三季度“双投”目标任务!


  据了解,华能东莞燃机二期工程是广东省“十四五”能源规划重点项目,作为中国华能全面贯彻国家“双碳”战略、深度融入大湾区建设的示范项目,自开工建设以来,项目全面贯彻中国华能“优选、精建、严管”要求,严把“安全、质量、进度、造价、廉洁”五大关口,克服高温酷暑、台风频发等极端天气影响,设备供货压力等多重挑战,两套机组相继均实现了厂用电受电、燃机点火、汽轮机冲转、首次并网、168满负荷试运行”等里程碑节点“一次成功”的目标,其中四套机组从燃机首次点火到完成168满负荷试运行,仅用时36天,创造了中国华能同类型燃机调试“新速度”。燃气轮机TCA、FGH,高压给水泵等关键技术及工艺实现国内首批次国产化应用,机组各项关键性能指标全面优于设计标准,环保指标和排放指标均优于国家超低排放标准。


  四套机组试运行期间,先后遭遇台风“桦加沙”、米娜的侵袭,面对台风来袭的严峻考验,东莞热电公司严阵以待,召开防御“双台风”工作专题部署会,第一时间启动应急预案,全面进入应急临战状态,“人防+技防+智防”体系全面运转,防台防汛党员突击队24小时坚守一线,实现了机组汽温、汽压等关键指标零波动,设备可靠性经受住了极端天气的检验。


  二期工程投产后,东莞热电公司总装机容量达196万千瓦,年发电能力可达170亿千瓦时,年供热量可达718万吉焦,相较于同等规模超净排放燃煤机组,每年可减排二氧化碳130万吨,减少标煤消耗33万吨,全面助力区域经济融合发展、新型电力系统加快构建,为粤港澳大湾区向国际一流湾区加速迈进提供安全高效清洁能源保障。




附件:

相关附件
媒体报道
音频视频
文件
部门解读
图解类
新闻发布会
访谈
其他
扫一扫在手机打开当前页
文章关键词:
分享到:

相关新闻
主办单位:东莞市人民政府办公室  承办:东莞市政务服务和数据管理局  网站标识码 : 4419000098
备案号:粤ICP备19114884号    粤公网安备 44190002000375   技术支持:开普云   网站地图   联系我们

您访问的链接即将离开“东莞市人民政府”门户网站,是否继续?
